Umowa na meble na wymiar. Cztery miesiące, 90% zapłacone, kuchni nadal nie ma

Umowa na meble na wymiar. Cztery miesiące, 90% zapłacone, kuchni nadal nie ma

Umowa na zabudowę kuchenną wygląda niepozornie. Kilka stron, paragrafy o zaliczce, terminie i gwarancji, podpis. Dopiero kiedy realizacja zaczyna się sypać, okazuje się, które z tych zapisów faktycznie coś zabezpieczają, a które są tylko dekoracją.

Poniżej analiza rzeczywistej realizacji - kuchni na wymiar w warszawskim mieszkaniu, o wartości 22 tysięcy złotych. Umowę podpisano pod koniec kwietnia 2026 roku, opis obejmuje przebieg do końca sierpnia. Sprawa nie jest zakończona, a dane identyfikujące strony zostały pominięte. Interesuje nas nie to, kto zawinił, tylko mechanizm: jak umowa napisana poprawnie z punktu widzenia wykonawcy pozostawia zamawiającego bez realnych narzędzi.

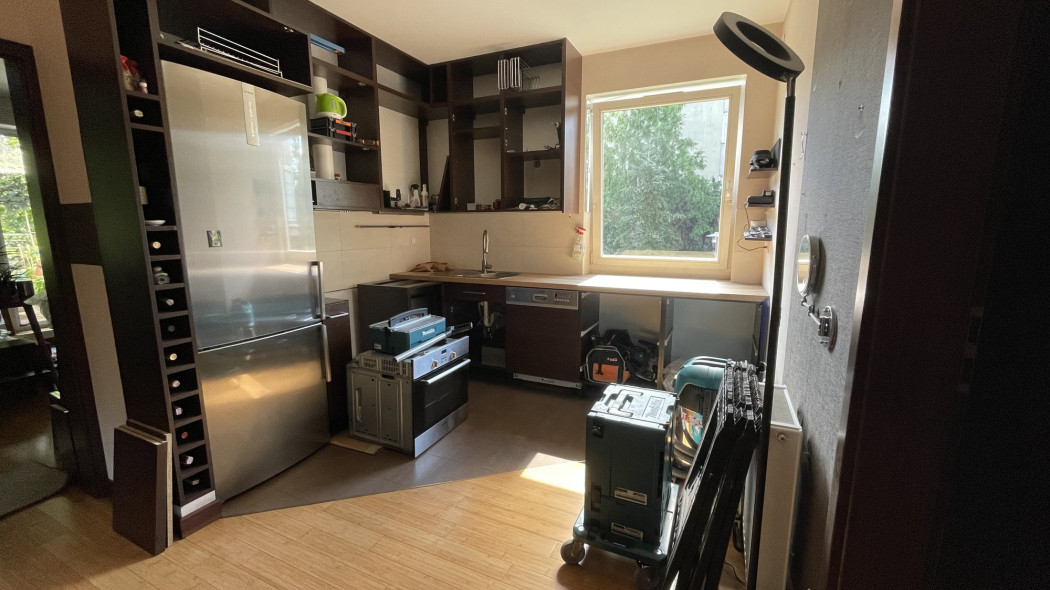

Stan opisywanej realizacji na koniec sierpnia 2026 roku.

Przebieg realizacji

Umowę podpisano pod koniec kwietnia. Zaliczka w wysokości 60% wartości zamówienia została zapłacona w ciągu tygodnia. Projekt części zabudowy zamknięto pod koniec maja, po czym kontakt z projektantką urwał się na miesiąc. Projekt kuchni powstał dopiero pod koniec czerwca - na cztery tygodnie przed planowanym montażem - i został zaakceptowany na początku lipca.

Termin montażu przesuwano czterokrotnie. Prace rozpoczęły się w pierwszym tygodniu sierpnia i po miesiącu nadal nie zostały zakończone. Zamawiająca zapłaciła do tego momentu 90% wynagrodzenia. Kuchnia jest rozebrana, część elementów nie została dostarczona, część wykonano niezgodnie z zaakceptowanym projektem.

Pułapka pierwsza. Termin liczony od zdarzenia kontrolowanego przez wykonawcę

Umowa przewidywała realizację w terminie 50 roboczych dni liczonych od dnia zatwierdzenia projektu zabudowy meblowej. Zapis brzmi konkretnie i wygląda na korzystny - jest twardy, mierzalny, nie odsyła do „terminów zwyczajowych".

Problem polega na tym, że momentem startowym jest zdarzenie, na które zamawiający nie ma wpływu. To wykonawca decyduje, kiedy przygotuje projekt do zatwierdzenia. W opisywanej realizacji od podpisania umowy do zatwierdzenia projektu kuchni minęło ponad dwa miesiące - i przez cały ten czas umowny zegar w ogóle nie ruszył. Formalnie wykonawca nie był w zwłoce ani jednego dnia.

Konstrukcja jest tym bardziej dotkliwa, że zaliczka była już zapłacona. Zamawiający ma zablokowane środki i zerowy wpływ na tempo.

Jak to zapisać inaczej? Termin realizacji liczony od dnia podpisania umowy albo od dnia zapłaty zaliczki, z osobnym, wyraźnie określonym terminem na przedstawienie projektu do akceptacji - na przykład 14 dni - i sankcją za jego przekroczenie. Jeśli wykonawca upiera się przy liczeniu od akceptacji projektu, warto dopisać, że termin ten biegnie nie później niż od określonej daty kalendarzowej.

Pułapka druga. Umowa odsyła do dokumentu, którego nie ma

Paragraf pierwszy umowy stanowił, że wykonanie mebli następuje „zgodnie ze szczegółowym zestawieniem i dokumentacją techniczną sporządzoną przez Wykonawcę i zaakceptowaną przez Zamawiającego, w formie aneksu do umowy lub mającej ten sam skutek wymiany wiadomości e-mail".

Zamawiająca prosiła o ten załącznik przed podpisaniem umowy i ponawiała prośbę wielokrotnie. Nie otrzymała go do dziś.

Skutek jest podwójny. Po pierwsze, przy sporze o to, co dokładnie zamówiono, nie ma dokumentu odniesienia - pozostaje rekonstrukcja z rozproszonej korespondencji mailowej. Po drugie, nie da się ustalić, jaka część wynagrodzenia odpowiada jakiemu elementowi zabudowy, co uniemożliwia ocenę, czy wpłacone 90% ma pokrycie w wykonanych pracach.

Sama umowa zawierała wprawdzie rozbicie ceny na pięć pozycji (szafa, organizer, szafki kuchenne, blat, regał), ale bez specyfikacji materiałowej i wymiarowej takie rozbicie niczego nie przesądza.

Wniosek - dokument, do którego umowa się odwołuje, powinien istnieć w momencie jej podpisywania. Umowa odsyłająca do załącznika, którego nie widzieliśmy, jest umową o nieokreślonym przedmiocie.

Pułapka trzecia. Harmonogram płatności oderwany od postępu prac

Umowa przewidywała trzy raty: 60% w dniu podpisania, 30% na dzień przed planowaną dostawą mebli, 10% po podpisaniu protokołu zdawczo-odbiorczego bez zastrzeżeń.

Konstrukcja jest dla wykonawcy komfortowa: 90% wynagrodzenia wpływa, zanim ktokolwiek zobaczy meble. Druga rata jest wymagalna nie po dostawie, lecz przed nią - a w opisywanym przypadku została zapłacona dzień przed montażem, który zakończył się dostarczeniem niekompletnej i częściowo wadliwej zabudowy.

Zamawiającej pozostała ostatnia rata w wysokości 2 206,70 zł jako jedyny instrument nacisku. Przy wartości umowy 22 067 zł to około jednej dziesiątej.

Jak to zapisać inaczej? Rata pośrednia płatna po dostawie i sprawdzeniu kompletności, nie przed. Warto też rozważyć wyższą ratę końcową - 20–30% - powiązaną z bezusterkowym odbiorem. Wykonawcy zwykle się na to nie godzą, ale sam przebieg tej rozmowy bywa informacją o tym, z kim mamy do czynienia.

Osobno: przekazanie 500 zł gotówką bezpośrednio montażyście, na jego żądanie, jest wpłatą poza umową i poza dokumentacją. Takich rozliczeń należy unikać bezwzględnie.

Jedno słowo, które zmienia wszystko - zadatek czy zaliczka

Pierwsza wpłata w umowach meblarskich nazywana jest niemal zawsze zaliczką. To określenie nie jest przypadkowe i nie jest korzystne dla zamawiającego.

Zaliczka nie ma odrębnej regulacji ustawowej - w razie niedojścia umowy do skutku podlega zwrotowi w kwocie nominalnej. Wykonawca, który nie wykonał umowy, oddaje dokładnie tyle, ile dostał.

Zadatek jest instytucją opisaną w art. 394 k.c. i działa inaczej. Jeżeli umowa nie zostanie wykonana z przyczyn leżących po stronie tego, kto zadatek otrzymał, druga strona może odstąpić od umowy i żądać sumy dwukrotnie wyższej. To jedyny mechanizm w typowej umowie meblarskiej, który realnie kosztuje wykonawcę więcej niż niedotrzymanie terminu.

Zamiana jednego słowa w projekcie umowy zmienia zatem sytuację zamawiającego zasadniczo.

Ale działa w obie strony. Jeżeli to zamawiający nie wykona umowy, wykonawca zadatek zachowuje. Przy meblach na wymiar ma to znaczenie szczególne, bo - o czym niżej - konsumentowi nie przysługuje tu prawo odstąpienia w ciągu 14 dni. Rezygnacja po podpisaniu oznacza utratę całej wpłaconej kwoty.

Wniosek praktyczny jest więc dwuczłonowy: zadatek tak, ale nie w wysokości 60% wartości umowy. Rozsądna konstrukcja to niewielki zadatek przy podpisaniu, reszta jako płatności rozłożone i powiązane z postępem prac. Warto też pamiętać, że zgodnie z art. 394 § 3 k.c. w razie rozwiązania umowy za zgodą obu stron albo gdy niewykonanie nastąpiło z przyczyn nieobciążających żadnej ze stron, zadatek podlega zwrotowi w kwocie nominalnej.

Pułapka czwarta. Kara umowna, która nie boli

Umowa przewidywała, że w razie przekroczenia terminu realizacji wykonawca zapłaci karę umowną w wysokości odsetek ustawowych za opóźnienie, liczonych od wartości wynagrodzenia.

Zapis jest wadliwy już na poziomie konstrukcji. Zgodnie z art. 483 § 1 k.c. karę umowną zastrzega się na wypadek niewykonania lub nienależytego wykonania zobowiązania niepieniężnego - a takim właśnie jest wykonanie i montaż zabudowy. Odsetki ustawowe za opóźnienie (art. 481 § 1 k.c.) są natomiast instytucją przypisaną wyłącznie do zobowiązań pieniężnych, czyli do opóźnienia w zapłacie. Określenie kary umownej „w wysokości odsetek ustawowych" miesza dwa porządki: przenosi miarę właściwą dla opóźnionej płatności na sytuację, w której nikt nikomu nie zalega z pieniędzmi, tylko nie wykonano pracy.

Efekt praktyczny jest taki, że zamawiający zostaje bez narzędzia dyscyplinującego, choć na papierze kara umowna w umowie „jest".

Zgodnie z art. 481 § 2 k.c. odsetki ustawowe za opóźnienie stanowią sumę stopy referencyjnej Narodowego Banku Polskiego i 5,5 punktu procentowego, a ich aktualną wysokość ogłasza Minister Sprawiedliwości w „Monitorze Polskim". Przy stopie referencyjnej 3,75% daje to 9,25% w skali roku.

W przeliczeniu na opisywaną umowę: od kwoty 22 067 zł kara umowna wynosi około 5,59 zł za każdy dzień zwłoki. Miesiąc opóźnienia to niecałe 168 zł.

Trudno o lepszą ilustrację pozorności takiego zapisu. Za miesiąc, w którym zamawiająca żyje bez kuchni i traci dni urlopu, umowa przewiduje rekompensatę odpowiadającą kosztowi jednego obiadu na mieście. Dla wykonawcy przesunięcie ekipy na inną realizację jest po prostu tańsze niż dotrzymanie terminu - i to jest cała ekonomia tego zapisu. Miesiąc opóźnienia to kilkaset złotych - kwota, która dla wykonawcy jest tańsza niż przesunięcie ekipy z innej budowy.

Kodeks cywilny nie określa żadnych stawek - art. 483 § 1 k.c. mówi jedynie o „określonej sumie". Wysokość kary jest zatem kwestią negocjacji, a nie przepisu. Spotyka się zapisy rzędu 0,1–0,5% wartości umowy za każdy dzień zwłoki i taki właśnie przedział warto proponować, mając świadomość, że jest to zwyczaj rynkowy, a nie standard ustawowy.

Ustawa ogranicza karę umowną z drugiej strony: zgodnie z art. 484 § 2 k.c. dłużnik może żądać jej zmniejszenia, jeżeli zobowiązanie zostało w znacznej części wykonane albo gdy kara jest rażąco wygórowana. Zapis skrajnie wysoki nie daje więc pewności - sąd może go zmiarkować.

Warto natomiast wiedzieć, że art. 385³ pkt 17 k.c., uznający za niedozwolone postanowienie nakładające obowiązek zapłaty rażąco wygórowanej kary umownej, chroni konsumenta przed karami obciążającymi jego samego - na przykład za odstąpienie od umowy. Nie ogranicza kar zastrzeżonych na korzyść konsumenta i przeciwko wykonawcy.

Warto też zwrócić uwagę na wyłączenie odpowiedzialności za siłę wyższą, obejmujące w tej umowie między innymi „opóźnienia w dostawach materiałów". To sformułowanie potencjalnie pokrywa większość realnych przyczyn opóźnień w branży meblarskiej.

Najpoważniejsza konsekwencja tego zapisu jest jednak inna i bywa przeoczana. Zgodnie z art. 484 § 1 k.c. żądanie odszkodowania przenoszącego wysokość zastrzeżonej kary umownej nie jest dopuszczalne, chyba że strony postanowiły inaczej. Umowa w opisywanym przypadku takiego zastrzeżenia nie zawiera. Oznacza to, że zastrzeżona kara umowna - sama w sobie symboliczna - może stanowić górną granicę odpowiedzialności wykonawcy za skutki zwłoki, niezależnie od tego, jak wysoka jest rzeczywista szkoda zamawiającego.

Zapis, który przy podpisywaniu wygląda na drobiazg, w sporze okazuje się limitem odpowiedzialności. Do umowy należy zatem dopisać zdanie o możliwości dochodzenia odszkodowania przewyższającego karę umowną na zasadach ogólnych.

Co przysługuje zamawiającemu niezależnie od zapisów umowy?

Umowa na meble na wymiar jest umową o dzieło (art. 627 i nast. Kodeksu cywilnego). Niezależnie od tego, co strony zapisały, konsumentowi przysługują uprawnienia ustawowe, których umowa nie może wyłączyć.

Art. 636 § 1 k.c. - jeżeli przyjmujący zamówienie wykonywa dzieło w sposób wadliwy albo sprzeczny z umową, zamawiający może wezwać go do zmiany sposobu wykonania i wyznaczyć mu w tym celu odpowiedni termin. Po bezskutecznym upływie tego terminu zamawiający może od umowy odstąpić albo powierzyć poprawienie lub dalsze wykonanie dzieła innej osobie na koszt i niebezpieczeństwo przyjmującego zamówienie. To najmocniejsze narzędzie w opisywanej sytuacji - pozwala dokończyć prace u innego wykonawcy i żądać zwrotu kosztów.

Art. 635 k.c. - jeżeli przyjmujący zamówienie opóźnia się z rozpoczęciem lub wykończeniem dzieła tak dalece, że nie jest prawdopodobne, żeby zdołał je ukończyć w czasie umówionym, zamawiający może odstąpić od umowy jeszcze przed upływem terminu do wykonania dzieła, bez wyznaczania terminu dodatkowego.

Ta ostatnia część bywa źródłem nieporozumień, bo w umowach wzajemnych zasadą jest art. 491 § 1 k.c., który przed odstąpieniem nakazuje wyznaczyć drugiej stronie dodatkowy termin. Art. 635 k.c. jest wobec niego przepisem szczególnym i tego wymogu nie zawiera. Zamawiający, którego wykonawca zwodzi kolejnymi obietnicami, nie musi więc dawać mu formalnej „drugiej szansy" - jeżeli z okoliczności wynika, że termin i tak nie zostanie dotrzymany, może odstąpić od razu.

Art. 634 k.c. - jeżeli materiał dostarczony przez zamawiającego nie nadaje się do prawidłowego wykonania dzieła albo jeżeli zajdą inne okoliczności, które mogą przeszkodzić prawidłowemu wykonaniu, przyjmujący zamówienie powinien niezwłocznie zawiadomić o tym zamawiającego.

Ten przepis bywa decydujący. Klient wskazuje sprzęt do zabudowy, narzuca konkretne rozwiązanie albo - jak w opisywanej realizacji - stawia wymóg zachowania ciągłości rysunku słojów na frontach. Jeżeli wykonawca uważa, że czegoś nie da się zrobić poprawnie, ma ustawowy obowiązek powiedzieć to od razu. Milczenie na etapie projektu zamyka mu później drogę do tłumaczenia, że wada wynika z pomysłów klienta.

Art. 644 k.c. - dopóki dzieło nie zostało ukończone, zamawiający może w każdej chwili od umowy odstąpić, bez podawania przyczyny, płacąc umówione wynagrodzenie pomniejszone o to, co wykonawca oszczędził z powodu niewykonania dzieła.

To wyjście awaryjne na wypadek całkowitego załamania relacji, ale kosztowne - zamawiający płaci niemal pełną kwotę i zostaje z niedokończoną zabudową. Jeżeli wykonawca ponosi winę za opóźnienie lub wady, znacznie korzystniejsze są art. 635 i 636 k.c., przy których nie płaci się za niewykonane prace. Po art. 644 k.c. sięga się wtedy, gdy zależy nam wyłącznie na tym, żeby uwolnić się od umowy i nie wpuszczać już tych ludzi do domu.

Art. 471 k.c. - odpowiedzialność odszkodowawcza za nienależyte wykonanie zobowiązania. Z zastrzeżeniem omówionego wyżej ograniczenia z art. 484 § 1 k.c., które dotyczy jednak wyłącznie szkód objętych zastrzeżoną karą umowną, a więc skutków zwłoki. Szkody wynikające z wadliwego wykonania dzieła są odrębną podstawą i kara umowna za opóźnienie ich nie obejmuje.

Art. 636¹ k.c. - jeżeli konsument zamówił dzieło będące rzeczą ruchomą, stosuje się odpowiednio art. 543¹, art. 546¹ i art. 548 k.c. Sama odpowiedzialność za wady została jednak po nowelizacji z 1 stycznia 2023 roku wyprowadzona z Kodeksu cywilnego. Konsument korzysta dziś z reżimu braku zgodności towaru z umową, uregulowanego w rozdziale 5a ustawy o prawach konsumenta (art. 43a–43g u.p.k.), który obejmuje także umowy o dzieło, których przedmiotem jest wykonanie i wydanie rzeczy ruchomej - a więc również meble na wymiar. Umowne „Normy Zakładowe" wykonawcy nie mogą ograniczać tych uprawnień na niekorzyść konsumenta.

Zapis wskazujący jako właściwy sąd siedziby wykonawcy podlega ocenie jako niedozwolone postanowienie umowne. Art. 385³ pkt 23 k.c. wprost wymienia wśród klauzul abuzywnych postanowienia narzucające rozpoznanie sprawy przez sąd, który wedle ustawy nie jest miejscowo właściwy. Odrębnie warto ocenić pod kątem art. 385¹ k.c. rozbudowaną tabelę tolerancji wykonawczych, jeżeli prowadzi do wyłączenia odpowiedzialności za wady widoczne po montażu.

Na jedno uprawnienie nie ma natomiast co liczyć. Prawo odstąpienia od umowy w terminie 14 dni, przysługujące konsumentowi przy umowach zawieranych na odległość i poza lokalem przedsiębiorstwa (art. 27 u.p.k.), przy meblach na wymiar co do zasady nie działa. Artykuł 38 pkt 3 u.p.k. wyłącza je w odniesieniu do towaru nieprefabrykowanego, wyprodukowanego według specyfikacji konsumenta lub służącego zaspokojeniu jego zindywidualizowanych potrzeb. Zabudowa projektowana pod konkretne wymiary mieszkania wpisuje się w ten wyjątek. Umowa podpisana przy pomiarze w mieszkaniu jest więc wiążąca od razu - i to kolejny argument za tym, żeby nie podpisywać jej tego samego dnia.

Dziesięć punktów do sprawdzenia przed podpisaniem

  1. Od czego liczy się termin realizacji. Jeśli od akceptacji projektu - dopisz termin na przedstawienie projektu.
  2. Czy pierwsza wpłata to zadatek, czy zaliczka. Zadatek daje realne narzędzie wobec wykonawcy, ale działa w obie strony - dlatego nie powinien opiewać na większość wartości umowy.
  3. Czy załącznik ze specyfikacją istnieje. Nie podpisuj umowy odsyłającej do dokumentu, którego nie widziałeś.
  4. Jaka jest wysokość kary umownej. Odsetki ustawowe to zapis pozorny. Negocjuj procent wartości umowy za dzień zwłoki.
  5. Czy umowa dopuszcza odszkodowanie ponad karę umowną. Bez takiego zastrzeżenia kara umowna wyznacza górną granicę odpowiedzialności za zwłokę (art. 484 § 1 k.c.).
  6. Jak rozłożone są płatności. Rata pośrednia po dostawie, nie przed. Rata końcowa możliwie wysoka.
  7. Co obejmuje wyłączenie siły wyższej. „Opóźnienia w dostawach materiałów" wpisane w tę klauzulę wydrąża ją z sensu.
  8. Jaka jest procedura zgłaszania wad i jakie terminy wiążą wykonawcę. Sprawdź, czy terminy oględzin i usunięcia wad są w ogóle określone.
  9. Kto jest osobą kontaktową i jak jest zapisany obowiązek informowania o zmianach terminu. Brak takiego zapisu oznacza brak jakiegokolwiek obowiązku.
  10. Sąd właściwy. Zapis wskazujący sąd siedziby wykonawcy podnosi próg wejścia w spór.

Co robić, gdy realizacja się sypie?

Kolejność ma znaczenie i wpływa na to, co będzie możliwe później.

  • Po pierwsze, cała komunikacja na piśmie. Ustalenia telefoniczne potwierdzaj mailem tego samego dnia. W opisywanej sprawie znaczna część zobowiązań wykonawcy padła w rozmowach telefonicznych i dziś nie da się ich wykazać.
  • Po drugie, formalne zgłoszenie wad w trybie przewidzianym umową - zwykle wymaga wskazania miejsca wady, opisu, daty wykrycia i zdjęć. Dopiero takie zgłoszenie uruchamia umowne terminy. SMS-y i telefony ich nie uruchamiają.
  • Po trzecie, wezwanie z wyznaczeniem odpowiedniego terminu, wprost powołujące art. 636 § 1 k.c. Odpowiedniość terminu bywa później kwestionowana, więc powinien realnie uwzględniać czas potrzebny na produkcję brakujących elementów.
  • Po czwarte, wstrzymanie dalszych płatności do czasu bezusterkowego odbioru, o ile umowa daje ku temu podstawę.
  • Po piąte, dokumentacja fotograficzna z datami oraz zestawienie dat obecności ekip. W sporze o zwłokę to właśnie takie zestawienie, a nie opis wrażeń, ma wartość dowodową.
